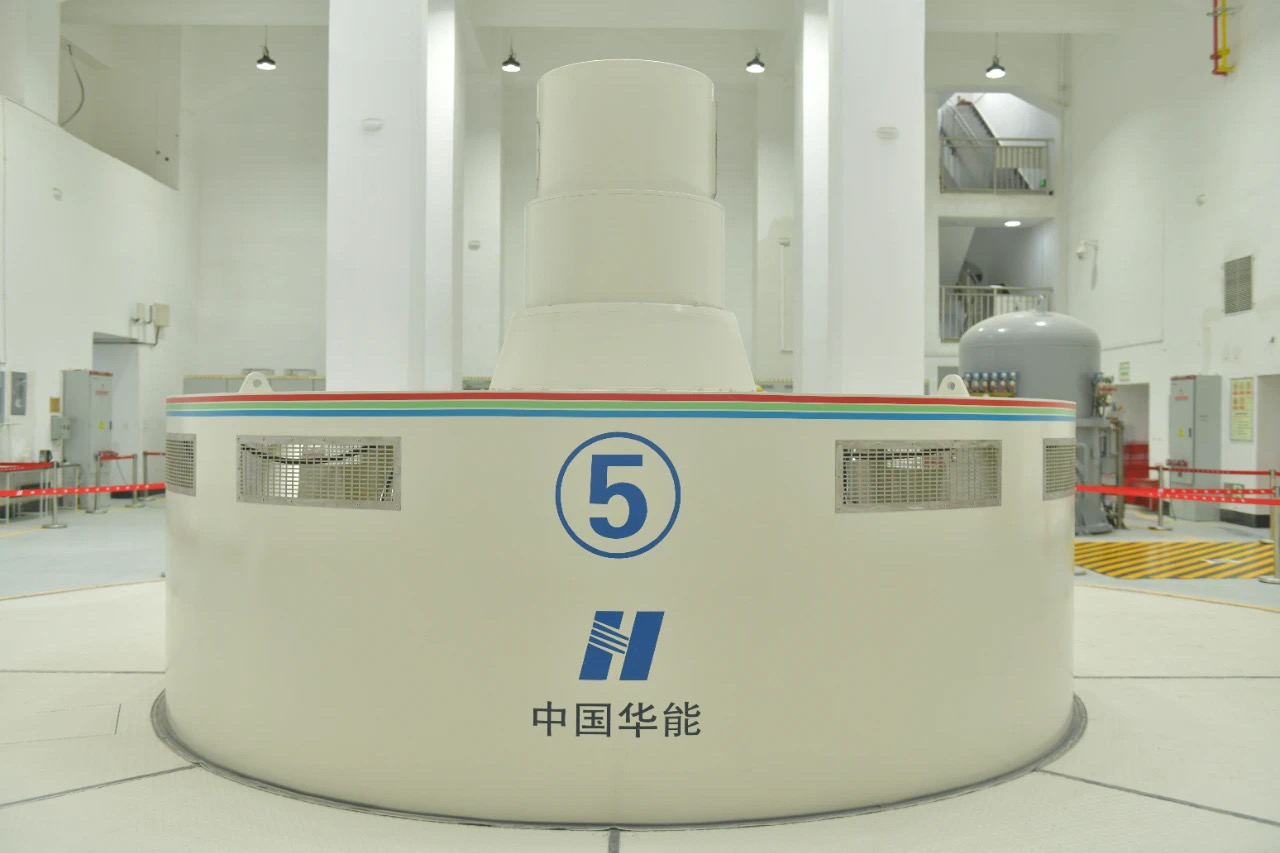

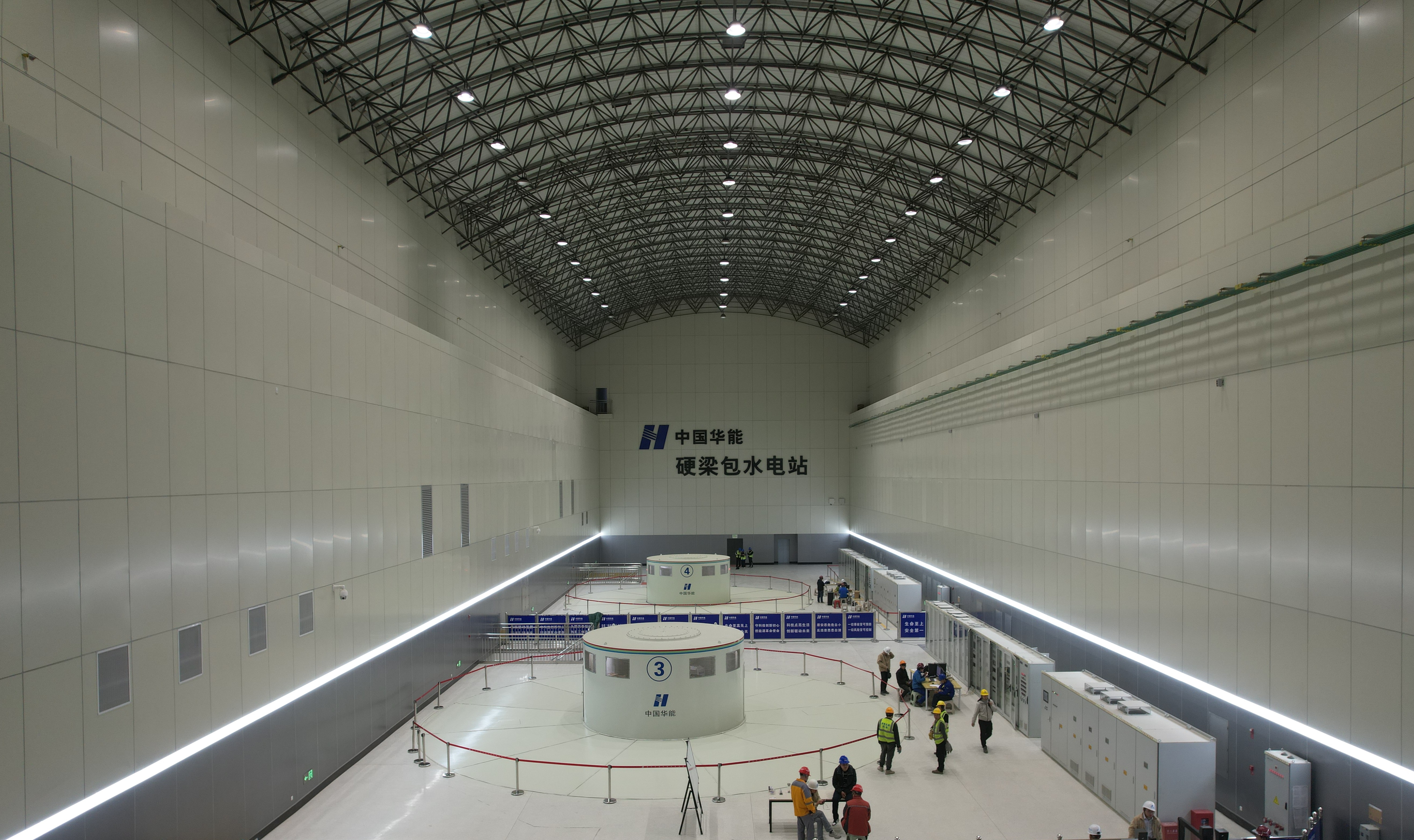

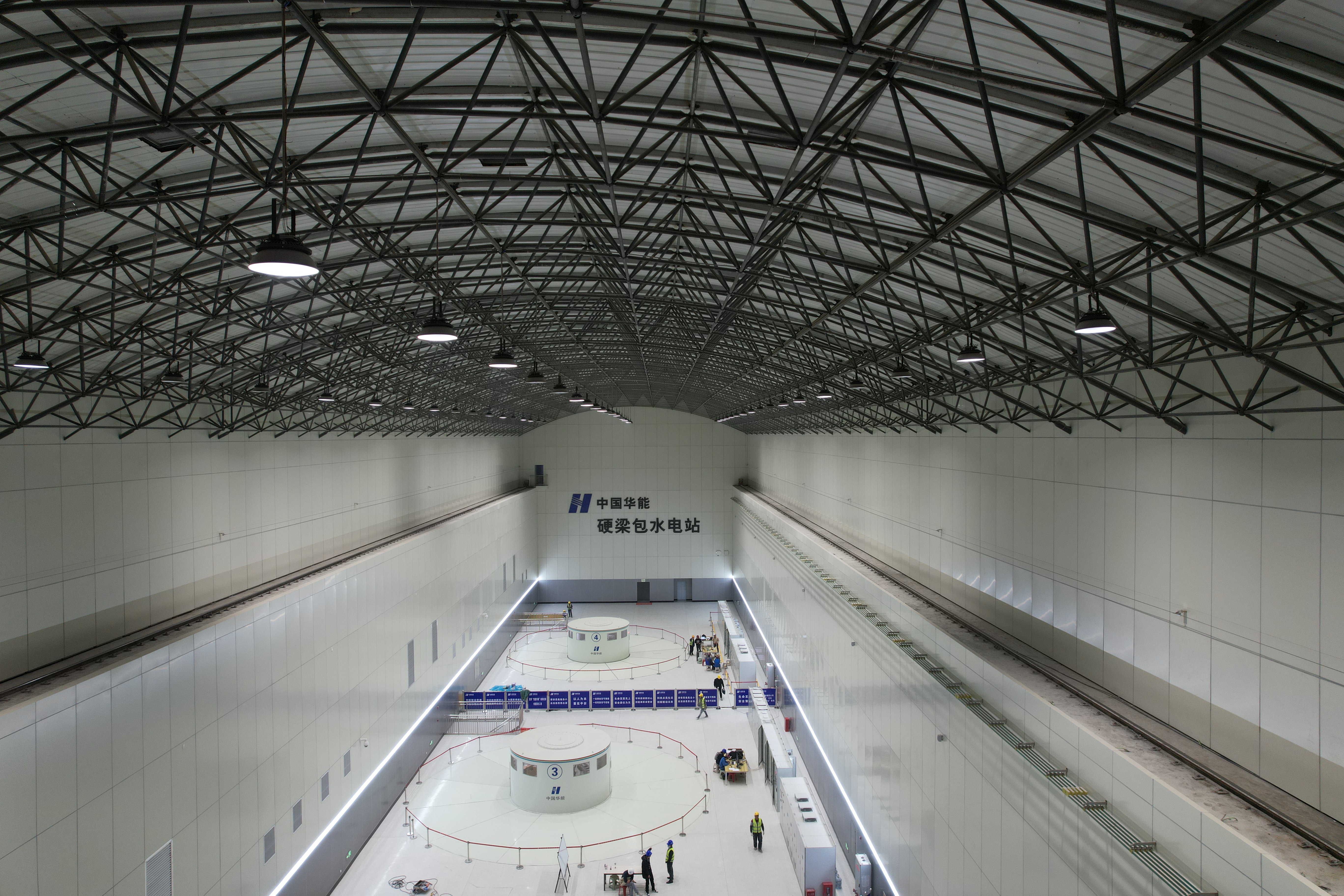

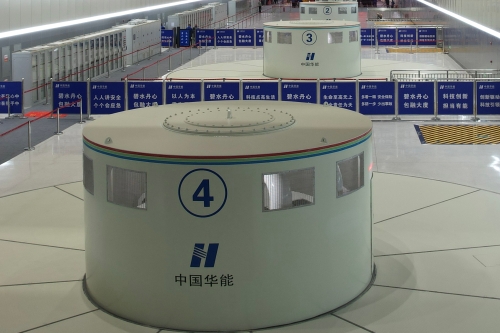

12月28日23:05,硬梁包水电站首台机组(5号机组)通过72小时试运行,正式投产发电。
水电五局作为硬梁包水电站的主要承建单位,自项目开工以来,水电五局硬梁包项目面临开挖期地质条件复杂,蚀变岩、断层发育,多处出现大型地质塌方,转序现场施工协调要求高、质量控制难度大,高空作业、厂区枢纽标同机电安装标交叉作业频繁等困难,并在工程建设期间,面临高温限电、“9.5泸定6.8级”地震和频发的余震等诸多困境。
面临重重困难和挑战,硬梁包项目主动作为,锚定按期发电目标,多措并举高质量推进工程稳步建设:一是持续狠抓履约品质。硬梁包项目紧跟公司“打造高品质履约项目”的高质量发展要求,把“百分百高品质”作为现场管理的第一原则,严格按照公司制度、管理模式对项目实施刚性管理,积极通过优化施工组织设计、保障施工资源投入等措施全力推进现场施工进度;二是充分发挥党建引领作用。推进党建同施工生产深度融合,划定党建责任区、以高质量党建引领工程建设。三是持续狠抓过程管理。紧盯项目生产履约过程中的质量控制、进度管理以及协调配合等各个环节,进一步健全快速响应机制,及时发现问题并高效整改,从充分发挥技术、人才、管理等优势、倒排工期等方面入手,大力推行安全生产标准化、质量管理精细化、过程控制流程化管理,确保在工期、安全、质量、环保等各方面始终受控。主动融合业主检查标准,差异化调整管理方式。四是持续狠抓安全生产。抓紧抓实抓细安全生产各项工作,严格遵守安全规章制度,牢牢守住安全红线。五是通过创新施工工艺,开展科技创新、QC等活动、积极开展劳动竞赛等措施跑出硬梁包建设加速度,确保了4台机组全面封顶、调压室滑模混凝土浇筑完成、首台机组转子成功吊装等多个重要施工节点如期完成。
硬梁包项目全体员工以“咬定青山不放松”的韧劲和“不破楼兰终不还”的拼劲,团结协作,顺利通过蓄水专项安全鉴定、蓄水验收及机组调试运行等各环节准备工作。硬梁包项目将以此为契机,继续秉承高质量发展的理念,深化技术创新,优化运营管理,助力实现碳达峰、碳中和目标。
硬梁包水电站位于四川省甘孜藏族自治州泸定县大渡河干流上,为大渡河干流最新规划28级方案的第14级电站。电站采用引水式开发,是国家能源发展“十三五”规划的重点项目。电站共安装4台单机容量为27万千瓦的混流式水轮发电机组和1台单机容量3.6万千瓦的轴流转桨式机组,总装机容量111.6万千瓦。电站建成后将供电四川电网,参与川电外送,投产后年平均发电量超50亿度,每年可节约原煤消耗222.8万吨,减少二氧化碳排放414万吨,对合理开发利用大渡河水能资源、满足电网用电增长、增加清洁能源供应、调整能源结构、实现“双碳”目标、推动民族地区经济社会发展等具有重要意义。
【打印】 【关闭】 |
浏览次数: |
